Chào mừng
WSDOT bắt đầu xây dựng dự án Đường cao tốc mới State Route 509 từ 24th Avenue South đến South 188th Street vào năm 2024. Đây là giai đoạn cuối cùng, được tài trợ đầy đủ (Giai đoạn 2) của Dự án Hoàn thành SR 509.
Cách tham gia
Buổi trưng bày trực tuyến này cung cấp thông tin về các khu vực sẽ diễn ra công trình và lịch trình thực hiện những hoạt động nổi bật nhất của dự án. Vui lòng truy cập các trang sau để tìm hiểu thêm về dự án và gửi câu hỏi của bạn tại trang Liên hệ.
Bạn có thể truy cập buổi trưng bày trực tuyến đến ngày 25 tháng 10 năm 2024.
Đây là dự án gì?
Dự án Đường cao tốc mới SR 509/24th Avenue South đến South 188th Street là giai đoạn cuối cùng của các cải tiến thuộc Dự án Hoàn thành SR 509, kết nối SR 509 với I-5 tại SeaTac. Khi dự án hoàn thành vào năm 2028, người dân di chuyển qua khu vực này sẽ có thể tránh SR 518 và các đường địa phương khi đi lại giữa I-5, Sân bay Sea-Tac, Cảng Seattle và các trung tâm dân cư ở phía nam hạt King. Cư dân sẽ thấy ít xe tải container hơn trên các đường địa phương vì các tài xế hàng hóa có tuyến đường mới để đến đích. Phần mới của SR 509 sẽ thu phí. Trong suốt quá trình xây dựng và sau khi hoàn thành, người dân vẫn sẽ sử dụng các lối vào hiện tại của SR 509 và I-5, và sẽ không phải trả phí trên các đường mà họ đang sử dụng ngày nay.

Nội dung dự án
Dự án SR 509/24th Avenue South đến South 188th Street New Expressway bao gồm:
- Hơn hai dặm đường cao tốc mới.
- Một làn xe bổ sung trên I-5 chiều nam giữa SR 516 và South 272nd Street ở Kent.
- Vòng xuyến tại South 160th Street ở Burien và South 188th Street ở SeaTac.
- Tường giảm tiếng ồn mới.
- Phục hồi các khu vực tự nhiên trong hành lang dự án.

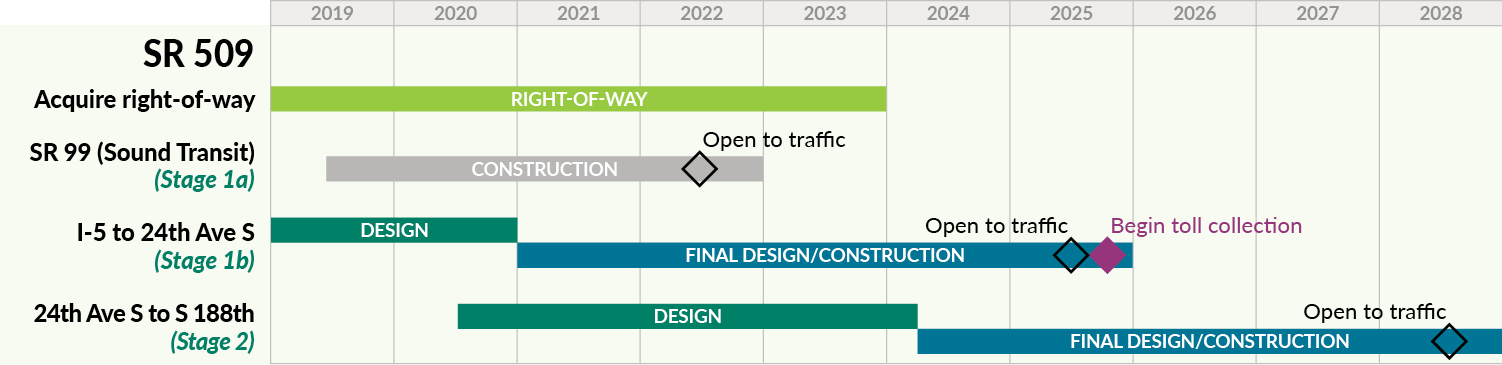

Lịch trình dự án
Các hoạt động xây dựng ban đầu bao gồm dọn cây cối trong toàn khu vực dự án. Các công trình xây dựng lớn hơn sẽ bắt đầu vào mùa thu năm 2024. Xem các khu vực làm việc ở các trang tiếp theo để biết điều bạn sẽ gặp trong khu vực mình sinh sống, làm việc hoặc di chuyển.

Dự án Hoàn thành SR 509 đã bắt đầu xây dựng. Giai đoạn 1a đưa vào sử dụng từ 2022, Giai đoạn 1b kỳ vọng mở cửa 2025, và Giai đoạn 2 dự kiến khai thông 2028.
Khu vực làm việc & lịch trình

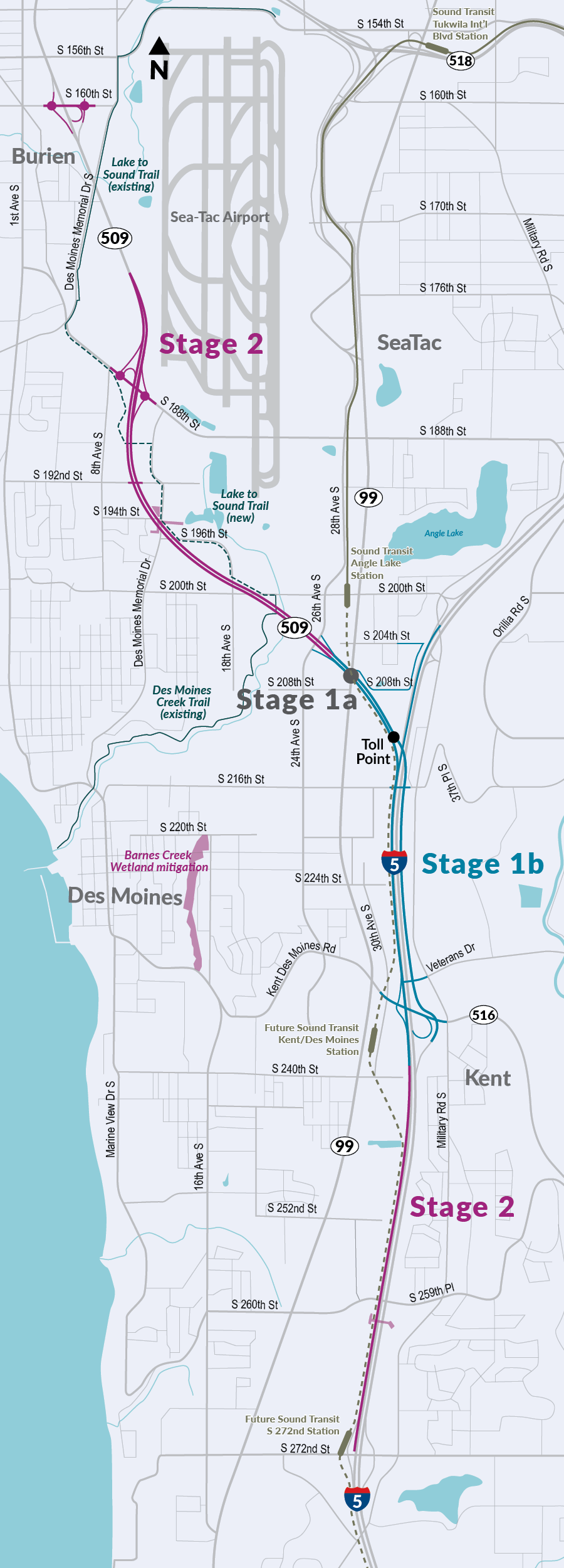

Các đội thi công sẽ thực hiện công việc ở bốn thành phố khác nhau: Burien, Des Moines, SeaTac và Kent. Chúng tôi đã cung cấp thông tin chi tiết cho từng khu vực thi công để bạn biết điều gì sẽ xảy ra dù bạn đang di chuyển qua khu vực này hay sinh sống, làm việc lân cận.
Chọn các liên kết dưới đây để tìm hiểu thêm về cập nhật xây dựng tại khu vực mình quan tâm.
- Tôi sống, làm việc và đi lại qua Burien.
- Tôi sống, làm việc hoặc đi lại qua Des Moines, SeaTac và phía nam Burien.
- Tôi sống, làm việc gần, hoặc đi lại qua khu vực Barnes Creek.
- Tôi sống, làm việc hoặc đi lại qua Kent.
Tôi sống, làm việc hoặc đi lại qua Burien
Phố South 160th
Để thích ứng với thay đổi giao thông và nâng cao an toàn, WSDOT sẽ xây dựng lại nút giao SR 509/South 160th Street bằng cách thêm các vòng xuyến.

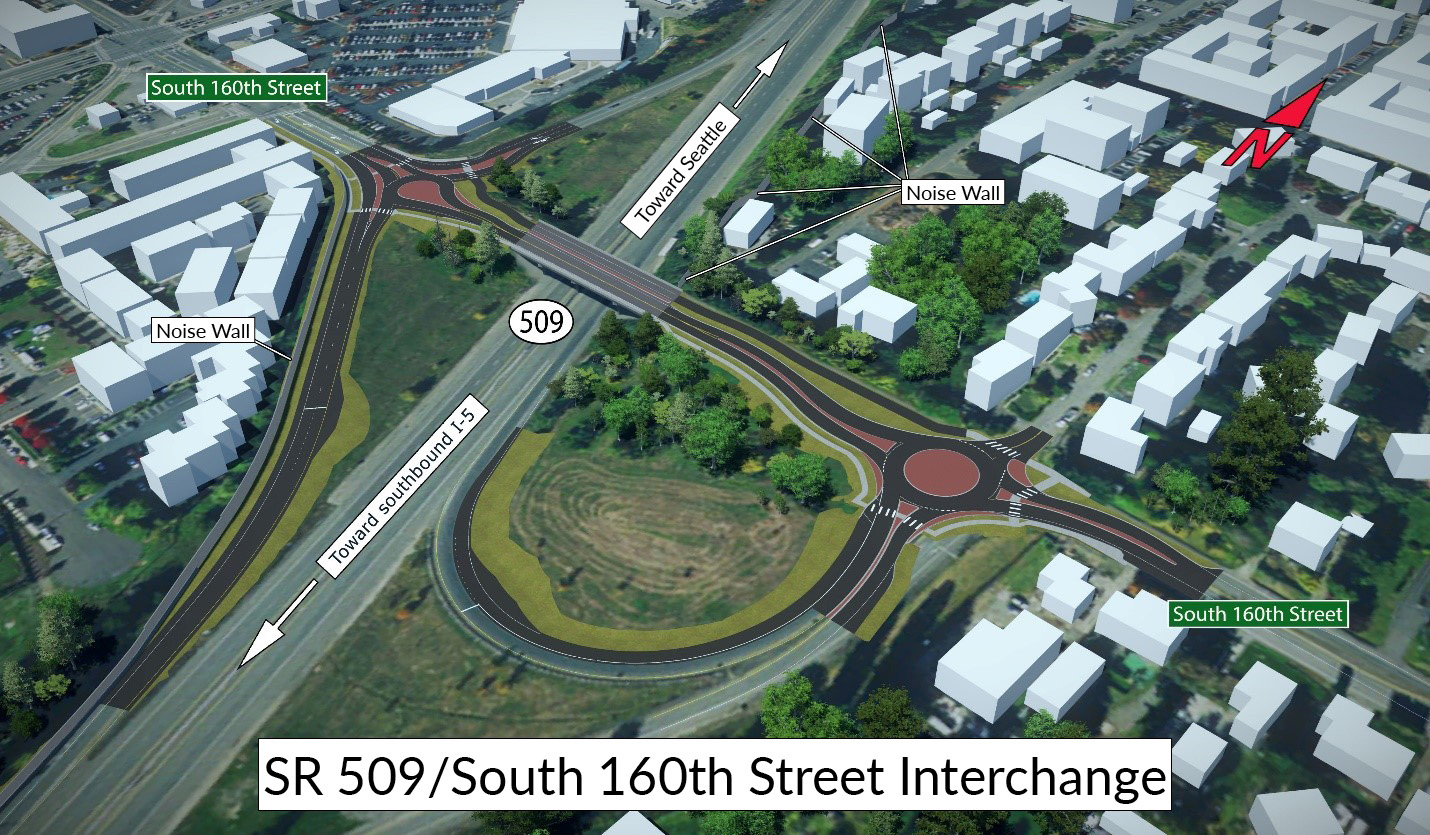

Thiết kế nút giao SR 509/South 160th StreetNếu bạn sống gần, làm việc gần hoặc đi lại qua nút giao SR 509/South 160th Street, hãy dự đoán tiếng ồn, bụi bặm và thay đổi lưu lượng như thường thấy khi thi công đường bộ.
Công việc tại nút giao SR 509/South 160th Street bắt đầu mùa hè 2024, đầu tiên là xây hệ thống thoát nước. Việc này yêu cầu đóng đường South 160th Street vào cuối tuần. Thông tin lịch đóng đường sẽ được cập nhật sau. Lối ra vào cho doanh nghiệp và cư dân sẽ được duy trì.
Vòng xuyến
Các nghiên cứu cho thấy vòng xuyến an toàn hơn so với nút giao truyền thống dùng biển dừng hoặc đèn giao thông. Để biết thêm về cách đi qua vòng xuyến khi là người đi bộ, người đi xe đạp hoặc lái xe, tham khảo trang web an toàn giao thông của WSDOT.
Tường giảm tiếng ồn

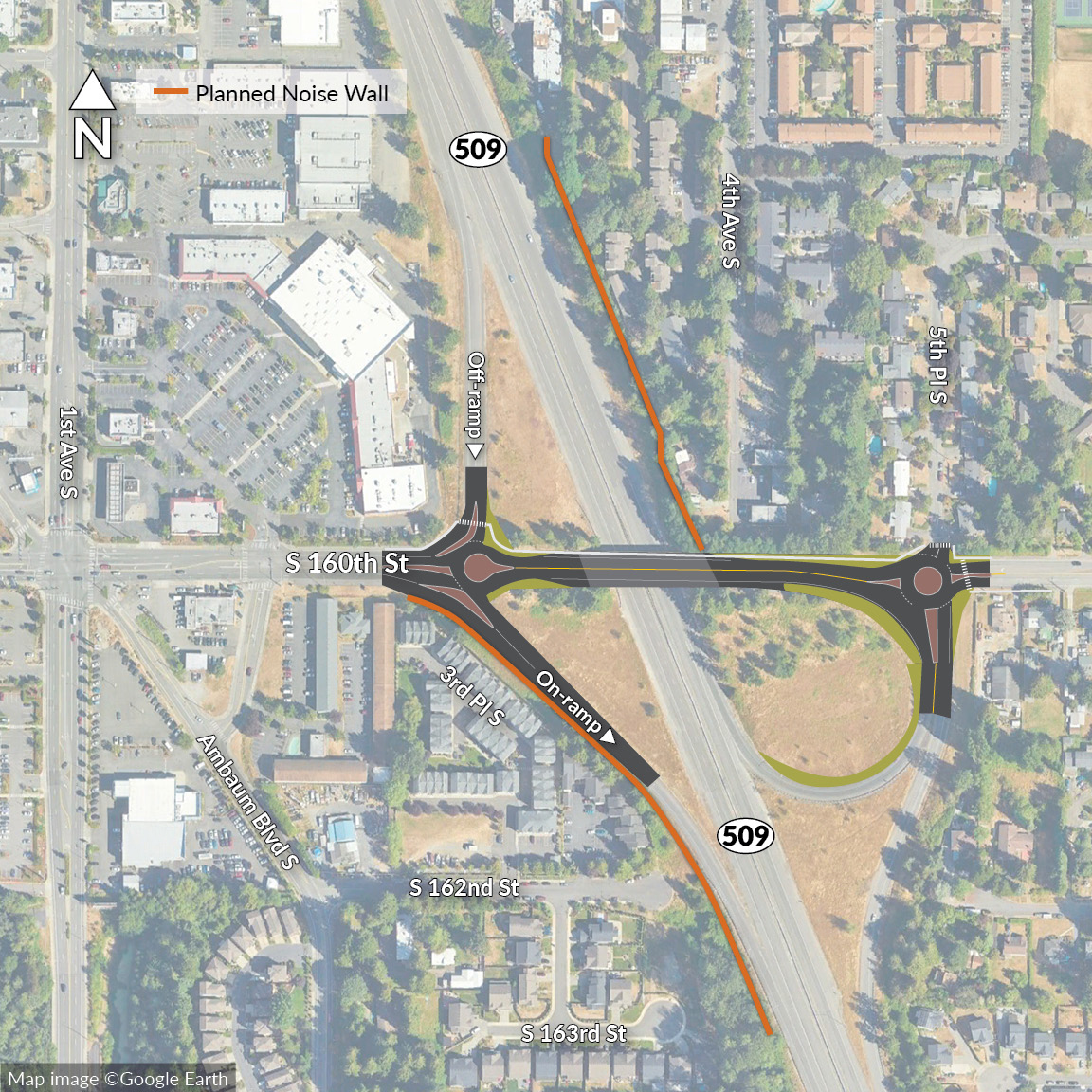

Một tường giảm tiếng ồn sẽ được xây phía tây nam nút giao SR 509/South 160th Street bên cạnh đường lên SR 509 hướng nam. Tường còn lại sẽ được xây phía đông bắc giữa Fourth Avenue South và SR 509 hướng bắc.
Thiết kế nút giao South 160th Street/SR 509
Nếu bạn sống sát một trong các tường giảm tiếng ồn quanh nút giao SR 509/South 160th Street, hãy chuẩn bị khảo sát viên liên hệ trước khi xây dựng. Trong thời gian thi công, nhân công sẽ dùng máy móc để đào móng, nén đất, đổ bê tông chân tường và lắp các tấm mới. Thời gian lắp tường dự kiến kéo dài 6-9 tháng tùy thực địa.

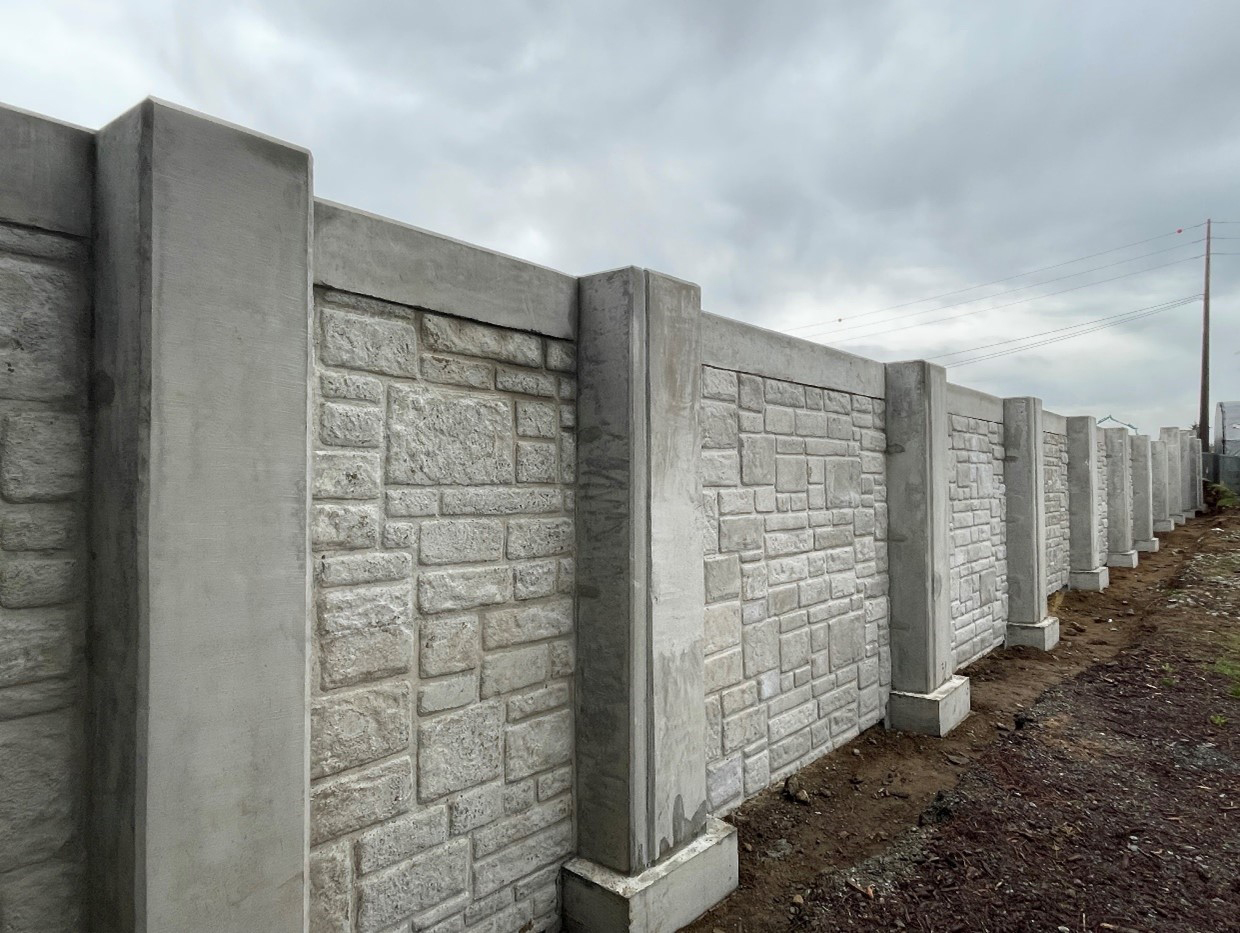

Tường giảm tiếng ồn do nhóm dự án hoàn thiện trong Giai đoạn 1b thuộc dự án SR 509
Các nhà thầu phải tuân thủ quy định địa phương về tiếng ồn và sẽ thực hiện các biện pháp giảm tiếng ồn cũng như tác động xây dựng có thể gây ảnh hưởng. Một số thực tiễn tốt bao gồm:
- Gửi thông báo trước cho cư dân về công việc ồn ào sẽ diễn ra vào ban đêm.
- Tưới nước mặt đất để hạn chế bụi.
- Lót thùng xe tải để hạn chế tiếng động khi đổ vật liệu hay đóng cửa thùng.
Có thắc mắc hay quan tâm?
Nếu bạn có thắc mắc hoặc lo lắng về quá trình xây dựng, bạn luôn có thể liên hệ nhóm của chúng tôi qua đường dây nóng 24h, 206-225-0674, hoặc SR509Construction@wsdot.wa.gov.
Tôi sống, làm việc hoặc đi lại qua Des Moines, SeaTac và phía nam Burien

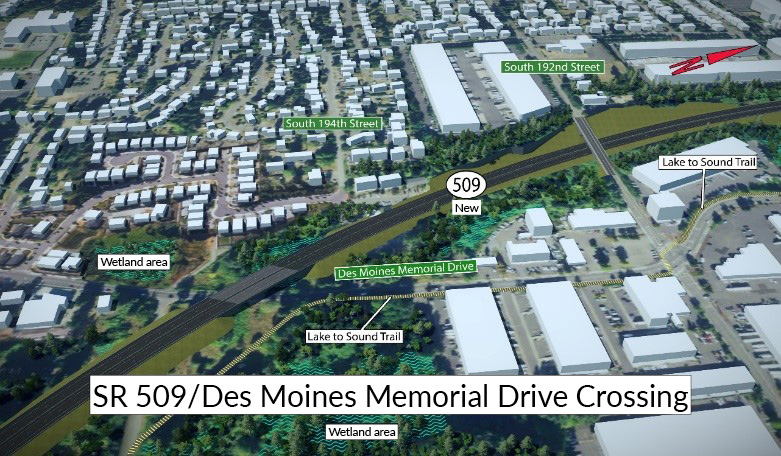

Đường Des Moines Memorial/South 188th Street

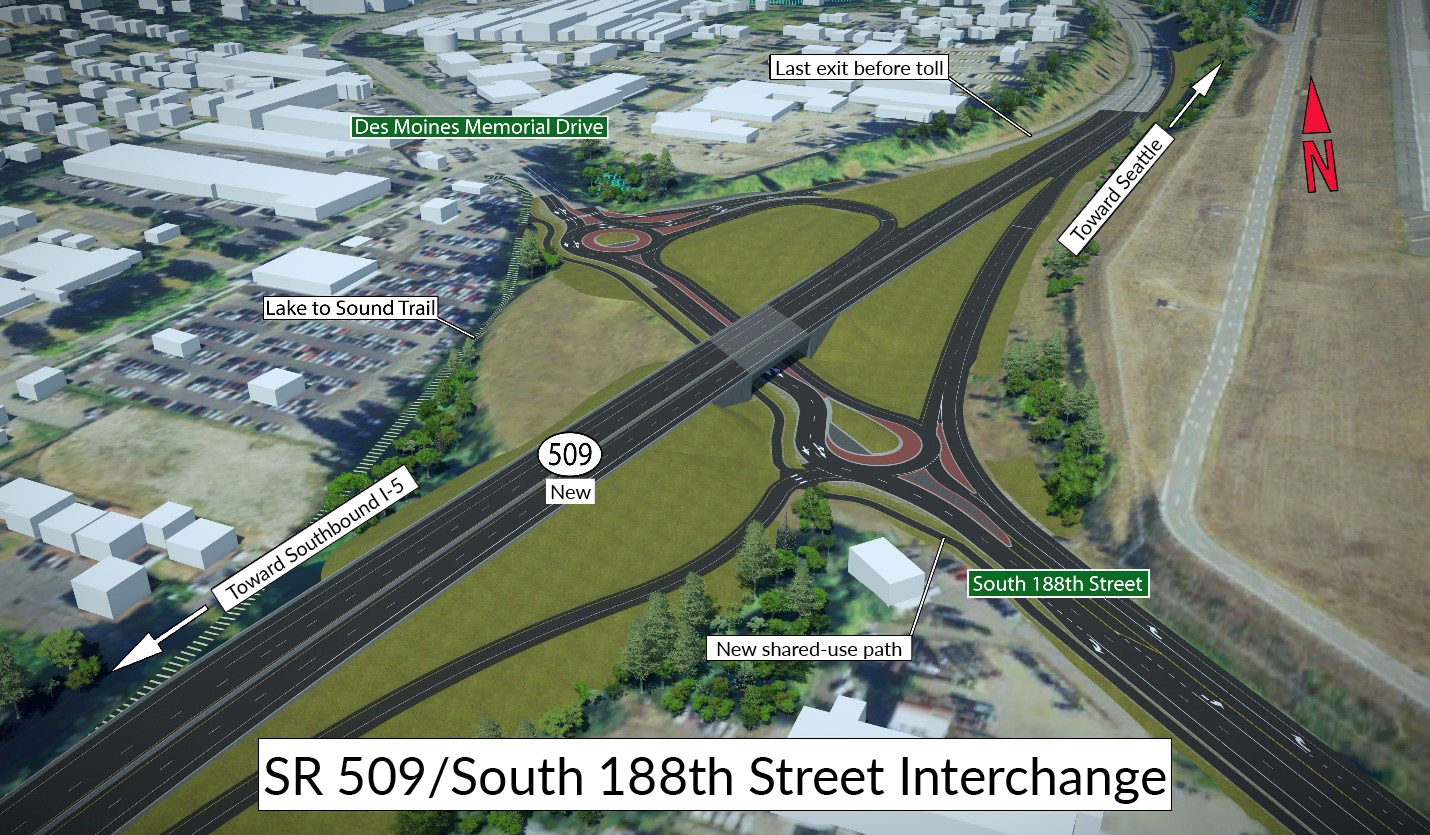

Nút giao mới giữa SR 509 và South 188th Street giờ đây sẽ có lối đi cho mọi hướng lưu thông. Để thích nghi với sự thay đổi luồng giao thông và nâng cao an toàn, WSDOT sẽ xây dựng lại nút giao này bằng cách bổ sung các vòng xuyến. Đối với xe đi về phía nam trên SR 509, nút giao này sẽ là lối ra cuối cùng trước khi vào phần đường cao tốc thu phí.

Nhóm thi công dự kiến bắt đầu xây dựng tại khu vực này vào mùa hè 2025, khởi đầu bằng các đoạn đường tạm thời để tạo khu vực làm việc mới. Nếu bạn sống gần, làm việc gần hoặc đi qua nút giao này, hãy chuẩn bị cho tiếng ồn, bụi bặm và thay đổi luồng giao thông thường gặp ở công trường xây dựng. Lối ra vào cho doanh nghiệp địa phương sẽ luôn được đảm bảo.
Đường cao tốc mới SR 509
Đường cao tốc mới SR 509 sẽ tiếp tục đi về phía nam từ nút giao South 188th Street, băng qua Lake to Sound Trail, đi dưới South 192nd Street, băng qua Des Moines Memorial Drive, South 200th Street và công viên Des Moines Creek, trước khi nhập vào đoạn cao tốc mới gần 24th Avenue South.
Nếu bạn sử dụng Lake to Sound Trail: Đường mòn sẽ chủ yếu mở suốt quá trình thi công. Đội thi công có thể tạm đóng trong các đợt lắp đặt dầm cầu hoặc khi xe thi công cần di chuyển qua. Khi đó, sẽ có nhân viên hướng dẫn và điều tiết giao thông. Hãy chuẩn bị cho tiếng ồn lớn từ máy móc xây dựng.
Nếu bạn sử dụng South 192nd Street: Đường sẽ đóng hoàn toàn khoảng 9 tháng, có thể bắt đầu từ 2025, để xây cầu mới cho đường cao tốc SR 509 đi bên dưới. Thông tin chi tiết về thời điểm đóng đường sẽ được cập nhật khi có lịch xây cầu cuối cùng.
Nếu bạn sử dụng South 194th Street: Kết nối từ South 194th Street tới Des Moines Memorial Drive sẽ đóng vĩnh viễn, sẽ diễn ra ngay sau khi South 192nd Street đóng cửa.
Nếu bạn sống gần South 194th Street: Đường cao tốc SR 509 mới sẽ đi qua khu vực này. Chủ yếu công trường sẽ hoạt động ban ngày, và có thể có một số ca làm đêm khi cần thiết. Hãy chuẩn bị cho tiếng ồn và bụi xây dựng vào ban ngày.

Nếu bạn đi trên Des Moines Memorial Drive, giữa South 200th Street và South 192nd Street: Một số đợt đóng đường vào ban đêm sẽ diễn ra để lắp dầm cầu và thực hiện các hoạt động xây dựng khác.

Nếu bạn sử dụng Des Moines Creek Trail: Đường mòn sẽ mở trong suốt quá trình thi công. Có thể đôi lúc tạm đóng để lắp dầm cầu hoặc xe thiết bị đi qua. Khi đó, sẽ có nhân viên hướng dẫn và điều tiết giao thông. Hãy chuẩn bị cho tiếng ồn từ xây dựng.

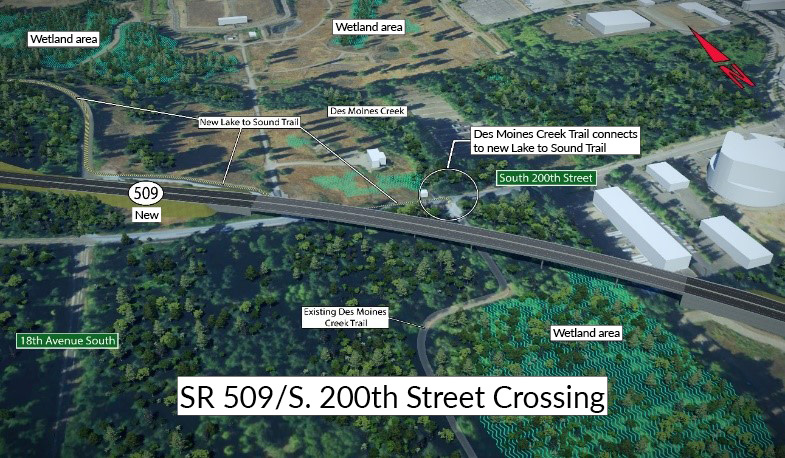

Nếu bạn sử dụng South 200th Street: Đường này sẽ luôn mở vào ban ngày trong cả quá trình xây dựng và sẽ không bị chuyển hướng. Sẽ thường xuyên đóng đường vào ban đêm để xây dựng đường cao tốc trên cao.

Bạn có thể tìm hiểu thêm về kế hoạch của WSDOT tại từng địa điểm bằng cách truy cập bản đồ tương tác SR 509 Expressway.
Các nhà thầu buộc phải tuân thủ giới hạn tiếng ồn địa phương và sẽ thực hiện các biện pháp hạn chế tiếng ồn hay hoạt động xây dựng gây phiền nhiễu. Một số phương pháp tốt để quản lý tiếng ồn và thi công gần khu dân cư & doanh nghiệp gồm:
- Thông báo trước cho cư dân về các công việc xây dựng ồn ào vào ban đêm.
- Phun nước làm ướt nền để hạn chế bụi.
- Lót thùng xe tải để hạn chế tiếng động khi đổ vật liệu và khi đóng cửa thùng.
Có câu hỏi hoặc thắc mắc?
Nếu bạn có bất kỳ câu hỏi hoặc thắc mắc nào về quá trình xây dựng, bạn luôn có thể liên hệ với nhóm của chúng tôi qua đường dây nóng 24 giờ: 206-225-0674, hoặc SR509Construction@wsdot.wa.gov.
Tiếp theo là gì?
Hoạt động xây dựng đang tăng tốc
Nhà thầu của chúng tôi đã bắt đầu thi công tại khu vực cải tạo vùng đất ngập nước Barnes Creek vào mùa hè 2024, sau đó là công trình tại nút giao South 160th Street/SR 509 và I-5 chiều nam (giữa SR 516 và South 272nd Street). Năm 2025, các đội thi công sẽ bắt đầu xây dựng tuyến đường cao tốc mới SR 509 giữa 24th Avenue South và nút giao South 188th Street.
Bạn có thể thấy đội thi công của chúng tôi khoan, dọn cây, khảo sát và làm việc với các dịch vụ tiện ích ở bất kỳ vị trí nào dọc theo hành lang dự án trước khi hết năm 2024. Cách tốt nhất để cập nhật các hoạt động xây dựng là theo dõi các kênh mạng xã hội của WSDOT và đăng ký nhận bản tin định kỳ bằng tiếng Anh của chúng tôi (có sẵn bằng các ngôn ngữ khác nếu được yêu cầu).
Nếu bạn có bất cứ câu hỏi nào bất kỳ lúc nào, hãy liên hệ với đội của chúng tôi qua đường dây nóng 206-225-0674 hoặc SR509Construction@wsdot.wa.gov.
Những gì không bao gồm trong Giai đoạn 2?
Giai đoạn 1a
Giai đoạn đầu tiên của Dự án Hoàn thành SR 509 đã xây dựng một cầu SR 99 mới tại SeaTac, bên dưới đường ray trên cao của Link light rail và phía trên tuyến đường SR 509. Cầu SR 99 đã thông xe vào tháng 7 năm 2022.
Giai đoạn 1b
Giai đoạn này của Dự án Hoàn thành SR 509 (hiện đang tiến hành) xây dựng một dặm đầu tiên của tuyến đường cao tốc thu phí mới giữa I-5 và 24th Avenue South, các làn lên/xuống mới cho I-5, các nút giao thông mới, một hầm dưới I-5 và một cầu mới South 216th Street. Hình ảnh và mô phỏng dự án có thể xem trên trang Flickr của chúng tôi và bản đồ tương tác SR 509 Expressway.

Chương trình Puget Sound Gateway là gì?
Chương trình Puget Sound Gateway bao gồm Dự án Hoàn thành SR 509 ở phía nam Quận King và Dự án Hoàn thành SR 167 ở Quận Pierce. Hai dự án này sẽ tăng cường khả năng cạnh tranh kinh tế của bang, cả ở cấp quốc gia lẫn toàn cầu, kết nối các cảng lớn nhất của bang với các trung tâm phân phối huyết mạch tại Quận King và Pierce.

Chào mừng
WSDOT bắt đầu xây dựng dự án Đường cao tốc mới State Route 509 từ 24th Avenue South đến South 188th Street vào năm 2024. Đây là giai đoạn cuối cùng, được tài trợ đầy đủ (Giai đoạn 2) của Dự án Hoàn thành SR 509.
Cách tham gia
Buổi trưng bày trực tuyến này cung cấp thông tin về các khu vực sẽ diễn ra công trình và lịch trình thực hiện những hoạt động nổi bật nhất của dự án. Vui lòng truy cập các trang sau để tìm hiểu thêm về dự án và gửi câu hỏi của bạn tại trang Liên hệ.
Bạn có thể truy cập buổi trưng bày trực tuyến đến ngày 25 tháng 10 năm 2024.
Đây là dự án gì?
Dự án Đường cao tốc mới SR 509/24th Avenue South đến South 188th Street là giai đoạn cuối cùng của các cải tiến thuộc Dự án Hoàn thành SR 509, kết nối SR 509 với I-5 tại SeaTac. Khi dự án hoàn thành vào năm 2028, người dân di chuyển qua khu vực này sẽ có thể tránh SR 518 và các đường địa phương khi đi lại giữa I-5, Sân bay Sea-Tac, Cảng Seattle và các trung tâm dân cư ở phía nam hạt King. Cư dân sẽ thấy ít xe tải container hơn trên các đường địa phương vì các tài xế hàng hóa có tuyến đường mới để đến đích. Phần mới của SR 509 sẽ thu phí. Trong suốt quá trình xây dựng và sau khi hoàn thành, người dân vẫn sẽ sử dụng các lối vào hiện tại của SR 509 và I-5, và sẽ không phải trả phí trên các đường mà họ đang sử dụng ngày nay.

Nội dung dự án
Dự án SR 509/24th Avenue South đến South 188th Street New Expressway bao gồm:
- Hơn hai dặm đường cao tốc mới.
- Một làn xe bổ sung trên I-5 chiều nam giữa SR 516 và South 272nd Street ở Kent.
- Vòng xuyến tại South 160th Street ở Burien và South 188th Street ở SeaTac.
- Tường giảm tiếng ồn mới.
- Phục hồi các khu vực tự nhiên trong hành lang dự án.
Lịch trình dự án
Các hoạt động xây dựng ban đầu bao gồm dọn cây cối trong toàn khu vực dự án. Các công trình xây dựng lớn hơn sẽ bắt đầu vào mùa thu năm 2024. Xem các khu vực làm việc ở các trang tiếp theo để biết điều bạn sẽ gặp trong khu vực mình sinh sống, làm việc hoặc di chuyển.

Dự án Hoàn thành SR 509 đã bắt đầu xây dựng. Giai đoạn 1a đưa vào sử dụng từ 2022, Giai đoạn 1b kỳ vọng mở cửa 2025, và Giai đoạn 2 dự kiến khai thông 2028.
Khu vực làm việc & lịch trình
Các đội thi công sẽ thực hiện công việc ở bốn thành phố khác nhau: Burien, Des Moines, SeaTac và Kent. Chúng tôi đã cung cấp thông tin chi tiết cho từng khu vực thi công để bạn biết điều gì sẽ xảy ra dù bạn đang di chuyển qua khu vực này hay sinh sống, làm việc lân cận.
Chọn các liên kết dưới đây để tìm hiểu thêm về cập nhật xây dựng tại khu vực mình quan tâm.
- Tôi sống, làm việc và đi lại qua Burien.
- Tôi sống, làm việc hoặc đi lại qua Des Moines, SeaTac và phía nam Burien.
- Tôi sống, làm việc gần, hoặc đi lại qua khu vực Barnes Creek.
- Tôi sống, làm việc hoặc đi lại qua Kent.
Tôi sống, làm việc hoặc đi lại qua Burien
Phố South 160th
Để thích ứng với thay đổi giao thông và nâng cao an toàn, WSDOT sẽ xây dựng lại nút giao SR 509/South 160th Street bằng cách thêm các vòng xuyến.
Thiết kế nút giao SR 509/South 160th StreetNếu bạn sống gần, làm việc gần hoặc đi lại qua nút giao SR 509/South 160th Street, hãy dự đoán tiếng ồn, bụi bặm và thay đổi lưu lượng như thường thấy khi thi công đường bộ.
Công việc tại nút giao SR 509/South 160th Street bắt đầu mùa hè 2024, đầu tiên là xây hệ thống thoát nước. Việc này yêu cầu đóng đường South 160th Street vào cuối tuần. Thông tin lịch đóng đường sẽ được cập nhật sau. Lối ra vào cho doanh nghiệp và cư dân sẽ được duy trì.
Vòng xuyến
Các nghiên cứu cho thấy vòng xuyến an toàn hơn so với nút giao truyền thống dùng biển dừng hoặc đèn giao thông. Để biết thêm về cách đi qua vòng xuyến khi là người đi bộ, người đi xe đạp hoặc lái xe, tham khảo trang web an toàn giao thông của WSDOT.
Tường giảm tiếng ồn
Một tường giảm tiếng ồn sẽ được xây phía tây nam nút giao SR 509/South 160th Street bên cạnh đường lên SR 509 hướng nam. Tường còn lại sẽ được xây phía đông bắc giữa Fourth Avenue South và SR 509 hướng bắc.
Thiết kế nút giao South 160th Street/SR 509
Nếu bạn sống sát một trong các tường giảm tiếng ồn quanh nút giao SR 509/South 160th Street, hãy chuẩn bị khảo sát viên liên hệ trước khi xây dựng. Trong thời gian thi công, nhân công sẽ dùng máy móc để đào móng, nén đất, đổ bê tông chân tường và lắp các tấm mới. Thời gian lắp tường dự kiến kéo dài 6-9 tháng tùy thực địa.
Tường giảm tiếng ồn do nhóm dự án hoàn thiện trong Giai đoạn 1b thuộc dự án SR 509
Các nhà thầu phải tuân thủ quy định địa phương về tiếng ồn và sẽ thực hiện các biện pháp giảm tiếng ồn cũng như tác động xây dựng có thể gây ảnh hưởng. Một số thực tiễn tốt bao gồm:
- Gửi thông báo trước cho cư dân về công việc ồn ào sẽ diễn ra vào ban đêm.
- Tưới nước mặt đất để hạn chế bụi.
- Lót thùng xe tải để hạn chế tiếng động khi đổ vật liệu hay đóng cửa thùng.
Có thắc mắc hay quan tâm?
Nếu bạn có thắc mắc hoặc lo lắng về quá trình xây dựng, bạn luôn có thể liên hệ nhóm của chúng tôi qua đường dây nóng 24h, 206-225-0674, hoặc SR509Construction@wsdot.wa.gov.
Tôi sống, làm việc hoặc đi lại qua Des Moines, SeaTac và phía nam Burien
Đường Des Moines Memorial/South 188th Street
Nút giao mới giữa SR 509 và South 188th Street giờ đây sẽ có lối đi cho mọi hướng lưu thông. Để thích nghi với sự thay đổi luồng giao thông và nâng cao an toàn, WSDOT sẽ xây dựng lại nút giao này bằng cách bổ sung các vòng xuyến. Đối với xe đi về phía nam trên SR 509, nút giao này sẽ là lối ra cuối cùng trước khi vào phần đường cao tốc thu phí.

Nhóm thi công dự kiến bắt đầu xây dựng tại khu vực này vào mùa hè 2025, khởi đầu bằng các đoạn đường tạm thời để tạo khu vực làm việc mới. Nếu bạn sống gần, làm việc gần hoặc đi qua nút giao này, hãy chuẩn bị cho tiếng ồn, bụi bặm và thay đổi luồng giao thông thường gặp ở công trường xây dựng. Lối ra vào cho doanh nghiệp địa phương sẽ luôn được đảm bảo.
Đường cao tốc mới SR 509
Đường cao tốc mới SR 509 sẽ tiếp tục đi về phía nam từ nút giao South 188th Street, băng qua Lake to Sound Trail, đi dưới South 192nd Street, băng qua Des Moines Memorial Drive, South 200th Street và công viên Des Moines Creek, trước khi nhập vào đoạn cao tốc mới gần 24th Avenue South.
Nếu bạn sử dụng Lake to Sound Trail: Đường mòn sẽ chủ yếu mở suốt quá trình thi công. Đội thi công có thể tạm đóng trong các đợt lắp đặt dầm cầu hoặc khi xe thi công cần di chuyển qua. Khi đó, sẽ có nhân viên hướng dẫn và điều tiết giao thông. Hãy chuẩn bị cho tiếng ồn lớn từ máy móc xây dựng.
Nếu bạn sử dụng South 192nd Street: Đường sẽ đóng hoàn toàn khoảng 9 tháng, có thể bắt đầu từ 2025, để xây cầu mới cho đường cao tốc SR 509 đi bên dưới. Thông tin chi tiết về thời điểm đóng đường sẽ được cập nhật khi có lịch xây cầu cuối cùng.
Nếu bạn sử dụng South 194th Street: Kết nối từ South 194th Street tới Des Moines Memorial Drive sẽ đóng vĩnh viễn, sẽ diễn ra ngay sau khi South 192nd Street đóng cửa.
Nếu bạn sống gần South 194th Street: Đường cao tốc SR 509 mới sẽ đi qua khu vực này. Chủ yếu công trường sẽ hoạt động ban ngày, và có thể có một số ca làm đêm khi cần thiết. Hãy chuẩn bị cho tiếng ồn và bụi xây dựng vào ban ngày.

Nếu bạn đi trên Des Moines Memorial Drive, giữa South 200th Street và South 192nd Street: Một số đợt đóng đường vào ban đêm sẽ diễn ra để lắp dầm cầu và thực hiện các hoạt động xây dựng khác.

Nếu bạn sử dụng Des Moines Creek Trail: Đường mòn sẽ mở trong suốt quá trình thi công. Có thể đôi lúc tạm đóng để lắp dầm cầu hoặc xe thiết bị đi qua. Khi đó, sẽ có nhân viên hướng dẫn và điều tiết giao thông. Hãy chuẩn bị cho tiếng ồn từ xây dựng.
Nếu bạn sử dụng South 200th Street: Đường này sẽ luôn mở vào ban ngày trong cả quá trình xây dựng và sẽ không bị chuyển hướng. Sẽ thường xuyên đóng đường vào ban đêm để xây dựng đường cao tốc trên cao.

Bạn có thể tìm hiểu thêm về kế hoạch của WSDOT tại từng địa điểm bằng cách truy cập bản đồ tương tác SR 509 Expressway.
Các nhà thầu buộc phải tuân thủ giới hạn tiếng ồn địa phương và sẽ thực hiện các biện pháp hạn chế tiếng ồn hay hoạt động xây dựng gây phiền nhiễu. Một số phương pháp tốt để quản lý tiếng ồn và thi công gần khu dân cư & doanh nghiệp gồm:
- Thông báo trước cho cư dân về các công việc xây dựng ồn ào vào ban đêm.
- Phun nước làm ướt nền để hạn chế bụi.
- Lót thùng xe tải để hạn chế tiếng động khi đổ vật liệu và khi đóng cửa thùng.
Có câu hỏi hoặc thắc mắc?
Nếu bạn có bất kỳ câu hỏi hoặc thắc mắc nào về quá trình xây dựng, bạn luôn có thể liên hệ với nhóm của chúng tôi qua đường dây nóng 24 giờ: 206-225-0674, hoặc SR509Construction@wsdot.wa.gov.
Tiếp theo là gì?
Hoạt động xây dựng đang tăng tốc
Nhà thầu của chúng tôi đã bắt đầu thi công tại khu vực cải tạo vùng đất ngập nước Barnes Creek vào mùa hè 2024, sau đó là công trình tại nút giao South 160th Street/SR 509 và I-5 chiều nam (giữa SR 516 và South 272nd Street). Năm 2025, các đội thi công sẽ bắt đầu xây dựng tuyến đường cao tốc mới SR 509 giữa 24th Avenue South và nút giao South 188th Street.
Bạn có thể thấy đội thi công của chúng tôi khoan, dọn cây, khảo sát và làm việc với các dịch vụ tiện ích ở bất kỳ vị trí nào dọc theo hành lang dự án trước khi hết năm 2024. Cách tốt nhất để cập nhật các hoạt động xây dựng là theo dõi các kênh mạng xã hội của WSDOT và đăng ký nhận bản tin định kỳ bằng tiếng Anh của chúng tôi (có sẵn bằng các ngôn ngữ khác nếu được yêu cầu).
Nếu bạn có bất cứ câu hỏi nào bất kỳ lúc nào, hãy liên hệ với đội của chúng tôi qua đường dây nóng 206-225-0674 hoặc SR509Construction@wsdot.wa.gov.
Những gì không bao gồm trong Giai đoạn 2?
Giai đoạn 1a
Giai đoạn đầu tiên của Dự án Hoàn thành SR 509 đã xây dựng một cầu SR 99 mới tại SeaTac, bên dưới đường ray trên cao của Link light rail và phía trên tuyến đường SR 509. Cầu SR 99 đã thông xe vào tháng 7 năm 2022.
Giai đoạn 1b
Giai đoạn này của Dự án Hoàn thành SR 509 (hiện đang tiến hành) xây dựng một dặm đầu tiên của tuyến đường cao tốc thu phí mới giữa I-5 và 24th Avenue South, các làn lên/xuống mới cho I-5, các nút giao thông mới, một hầm dưới I-5 và một cầu mới South 216th Street. Hình ảnh và mô phỏng dự án có thể xem trên trang Flickr của chúng tôi và bản đồ tương tác SR 509 Expressway.

Chương trình Puget Sound Gateway là gì?
Chương trình Puget Sound Gateway bao gồm Dự án Hoàn thành SR 509 ở phía nam Quận King và Dự án Hoàn thành SR 167 ở Quận Pierce. Hai dự án này sẽ tăng cường khả năng cạnh tranh kinh tế của bang, cả ở cấp quốc gia lẫn toàn cầu, kết nối các cảng lớn nhất của bang với các trung tâm phân phối huyết mạch tại Quận King và Pierce.
