WSDOT online open houses

167번 주도 완공 프로젝트란?

167 주도 완공 프로젝트는 퓨알럽과 타코마 항 사이에 새로운 유료 고속도로 6마일 구간을 건설하는 사업입니다. 이 고속도로는 여러 단계에 걸쳐 순차적으로 완공될 예정입니다. 1단계 공사에서는 파이프 지역에 Wapato Way East 교량과 99번 주도 회전교차로가 완공되었습니다. 2단계 공사는 I-5에서 타코마 항까지의 고속도로 구간을 건설하는 단계로, 2026년 개통 예정입니다. 3단계 공사는 161번 주도/North Meridian Avenue와 410번 주도 사이 구간을 포함하며, 2025년 봄에 착공되었습니다. 마지막 단계 공사는 퓨알럽 레크리에이션 센터에서 I-5 사이 구간으로, 2026년 착공 예정입니다. 이 프로젝트 전체는 2029년 완공을 목표로 진행되고 있습니다.

이와 함께, 워싱턴주 교통부는 퓨알럽과 타코마를 잇는 총 12마일 길이의 다목적 트레일인 spuyaləpabš 트레일 중 8마일 구간을 새롭게 건설합니다.  이 트레일에는 2029년 완공 시 Coast Salish 예술가들의 예술 작품이 여러 지점에 설치될 예정입니다.

167번 주도 완공 프로젝트는 파이프에서 I-5로, 타코마에서 509번 주도로 연결되게 하며, 퓨알럽 지역에서는 I-5, 167번 주도, 161번 주도, 512번 주도, 410번 주도 간의 연결성을 개선해, 모든 운전자가 더 다양한 이동 경로를 이용할 수 있도록 합니다. 워싱턴주 교통부는 총 12마일 길이의 다목적 트레일 중 8마일 구간을 새롭게 조성하고, 260에이커 이상에 해당하는 환경을 복원하고 하천을 개선하는 작업도 완료할 예정입니다.

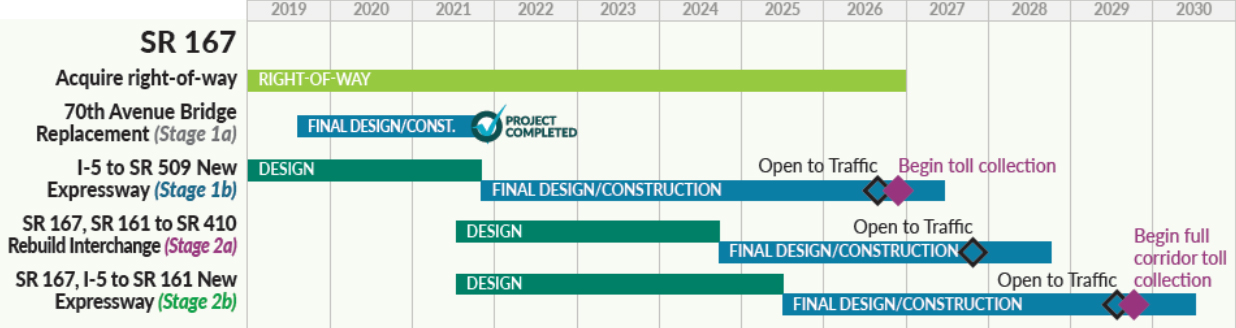

2a단계 공사 일정

167번 주도/161번 주도~410번 주도 교차로 재건축 프로젝트(2a단계)는 167번 주도 완공 프로젝트를 구성하는 네 개의 건설 단계 중 세 번째에 해당합니다. 2a단계 공사는 2025년 봄에 착수되었으며, 2027년 완공 예정입니다.

167번 주도 완공 프로젝트는 총 네 개의 단계로 나누어 진행됩니다. 워싱턴주 교통부는 1a단계 공사를 2021년 6월에 완료했으며, I-5 서쪽에 2마일 길이의 새로운 167번 주도를 건설하는 1b단계 공사가 현재 진행 중입니다. 2a단계는 2025년 봄에 착공되어 2027년 완공을 목표로 하고 있으며, 마지막 단계인 2b단계는 2026년에 시작되어 2029년 완공 예정입니다.
167번 주도 완공 프로젝트는 총 네 개의 단계로 나누어 진행됩니다. 워싱턴주 교통부는 1a단계 공사를 2021년 6월에 완료했으며, I-5 서쪽에 2마일 길이의 새로운 167번 주도를 건설하는 1b단계 공사가 현재 진행 중입니다. 2a단계는 2025년 봄에 착공되어 2027년 완공을 목표로 하고 있으며, 마지막 단계인 2b단계는 2026년에 시작되어 2029년 완공 예정입니다.

게이트웨이 프로그램이란 무엇인가요?

167번 주도 완공 프로젝트는 사우스 킹 카운티에서 진행 중인 509번 주도 완공 프로젝트와 함께 퓨젯사운드 게이트웨이 프로그램(Puget Sound Gateway Program)의 일부입니다. 이 두 프로젝트는 화물 운송을 보다 효율적으로 만들고, 퓨젯사운드 전역의 교통 혼잡을 완화하는 데 기여할 것입니다. 또한, 워싱턴주의 주요 항만과 킹 카운티와 피어스 카운티의 핵심 물류 거점을 연결함으로써, 국내외에서 워싱턴주의 경제 경쟁력을 높이는 데에도 도움이 됩니다.

167번 주도와 509번 주도 완공 프로젝트를 하나의 통합 프로그램으로 추진하면 계획 수립부터 환경 검토, 설계, 시공까지의 모든 과정에서 효율성을 극대화할 수 있습니다.

게이트웨이 프로그램 영상을 통해 이 프로그램과 각 프로젝트의 세부 내용을 자세히 확인해 보세요.
