2a단계 프로젝트에 포함된 내용은 무엇인가요?

167번 주도/161번 주도~410번 주도 – 교차로 재건축 프로젝트(2a단계)의 핵심 구성 요소는 다음과 같습니다:

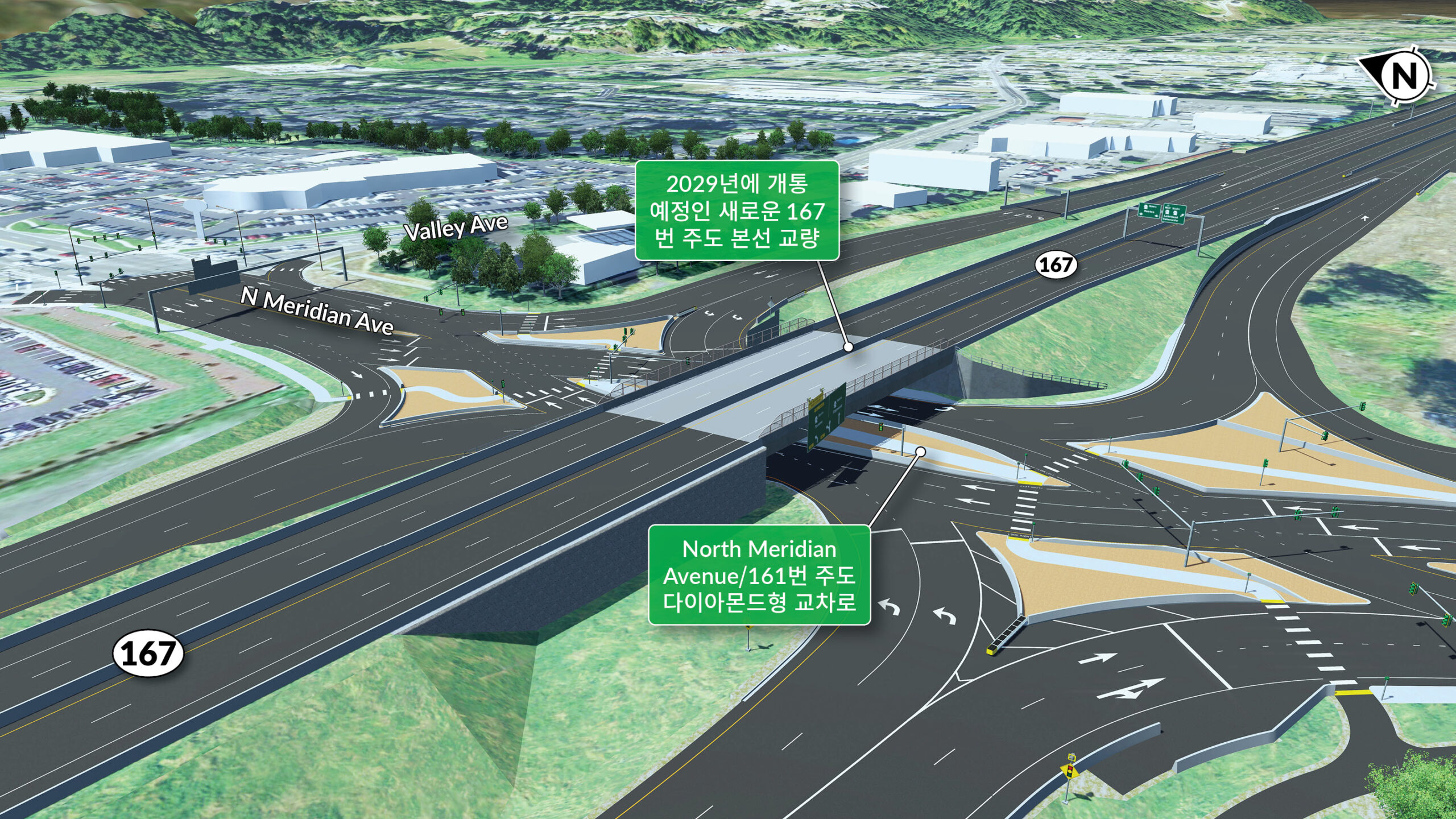

167번 주도와 161번 주도/North Meridian Avenue가 만나는 곳에 새로 설치되는 다이아몬드형 교차로(DDI)

167번 주도와 161번 주도/North Meridian Avenue가 만나는 곳에 다이아몬드형 교차로(DDI)가 설치되면, 167번 주도, 161번 주도, 512번 주도, 410번 주도 사이가 연결됩니다.
167번 주도와 161번 주도/North Meridian Avenue가 만나는 곳에 다이아몬드형 교차로(DDI)가 설치되면, 167번 주도, 161번 주도, 512번 주도, 410번 주도 사이가 연결됩니다.

WSDOT는 시공업체와 함께 167번 주도와 161번 주도/North Meridian Avenue가 만나는 곳에 다이아몬드형 교차로를 새로 만들 예정입니다. 교차로가 만들어지면 161번 주도에서 동쪽의 167번 주도뿐 아니라 512번 주도와 410번 주도까지도 연결됩니다.

2027년 말에는 다이아몬드형 교차로의 동쪽 구간이 일부 개통되어, 161번 주도/North Meridian Avenue, North Levee Road, North Meridian Avenue의 167번 주도 동쪽 구간을 이용할 수 있게 됩니다.  나머지 교차로 구간은 2029년에 완전히 개통됩니다. 이렇게 되면 North Meridian Avenue 서쪽의 167번 주도 고속도로를 이용해 I-5 및 509번 주도를 거쳐 타코마 도심까지 바로 이동할 수 있습니다.

교차로 건설 기간 중 예상되는 사항에 대해 더 자세히 알아보시려면 ‘공사 일정 및 지역 사회에 미치는 영향’ 페이지를 확인해 주세요.

2027년 2a단계 공사 완료 시 새로운 다이아몬드형 교차로를 이용하는 방법에 대한 자세한 내용은 ‘다이아몬드형 교차로(DDI)란 무엇인가요?’ 페이지를 확인해 주세요.

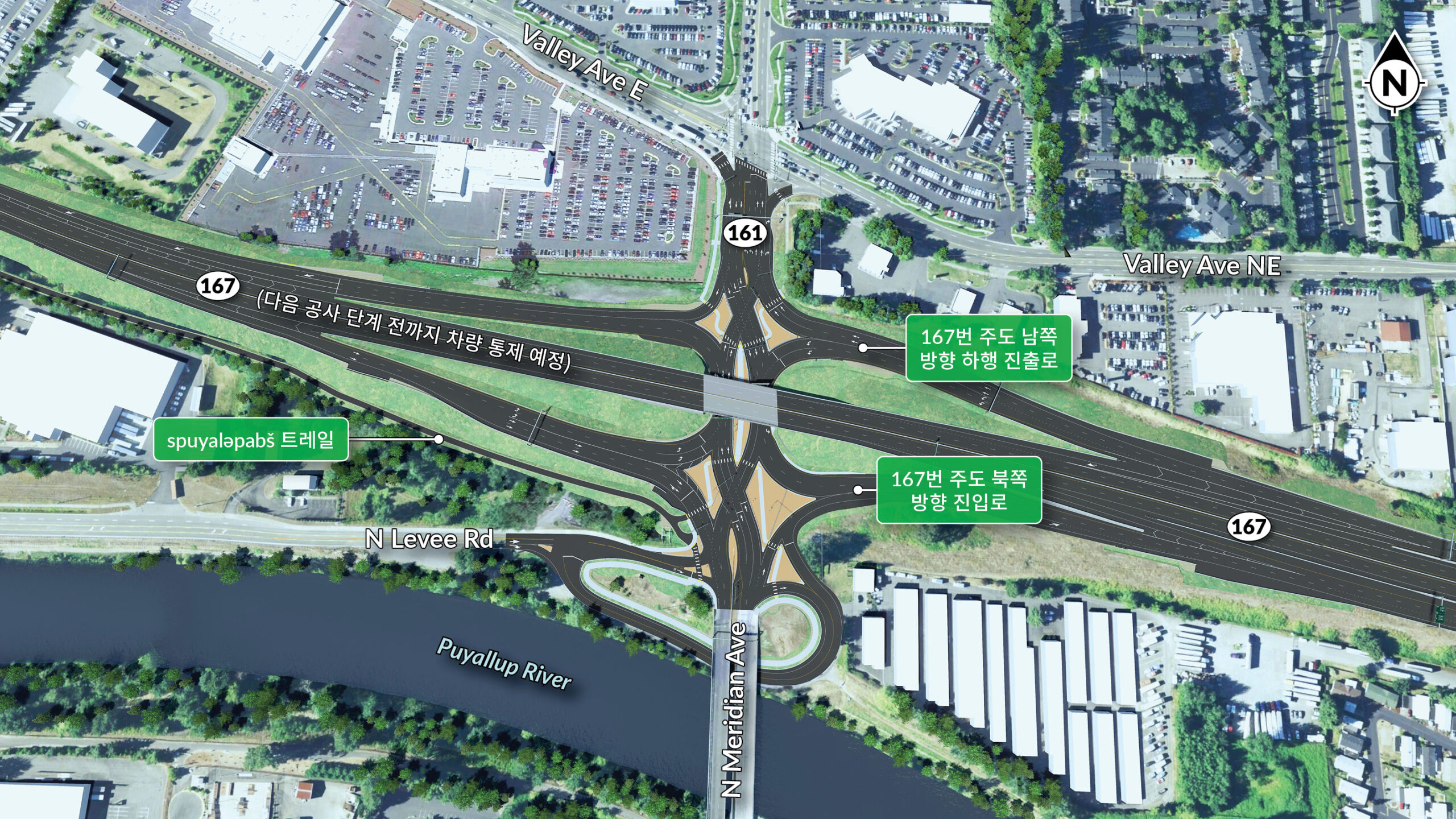

410번 주도와 161번 주도/North Meridian Avenue 사이의 167번 주도 교통 개선 대책

새로운 SR 167 본선 교량은 SR 167과 SR 161/노스 메리디언 애비뉴의 새로운 갈라지는 다이아몬드 교차로 위에 건설됩니다.
새로운 SR 167 본선 교량은 SR 167과 SR 161/노스 메리디언 애비뉴의 새로운 갈라지는 다이아몬드 교차로 위에 건설됩니다.

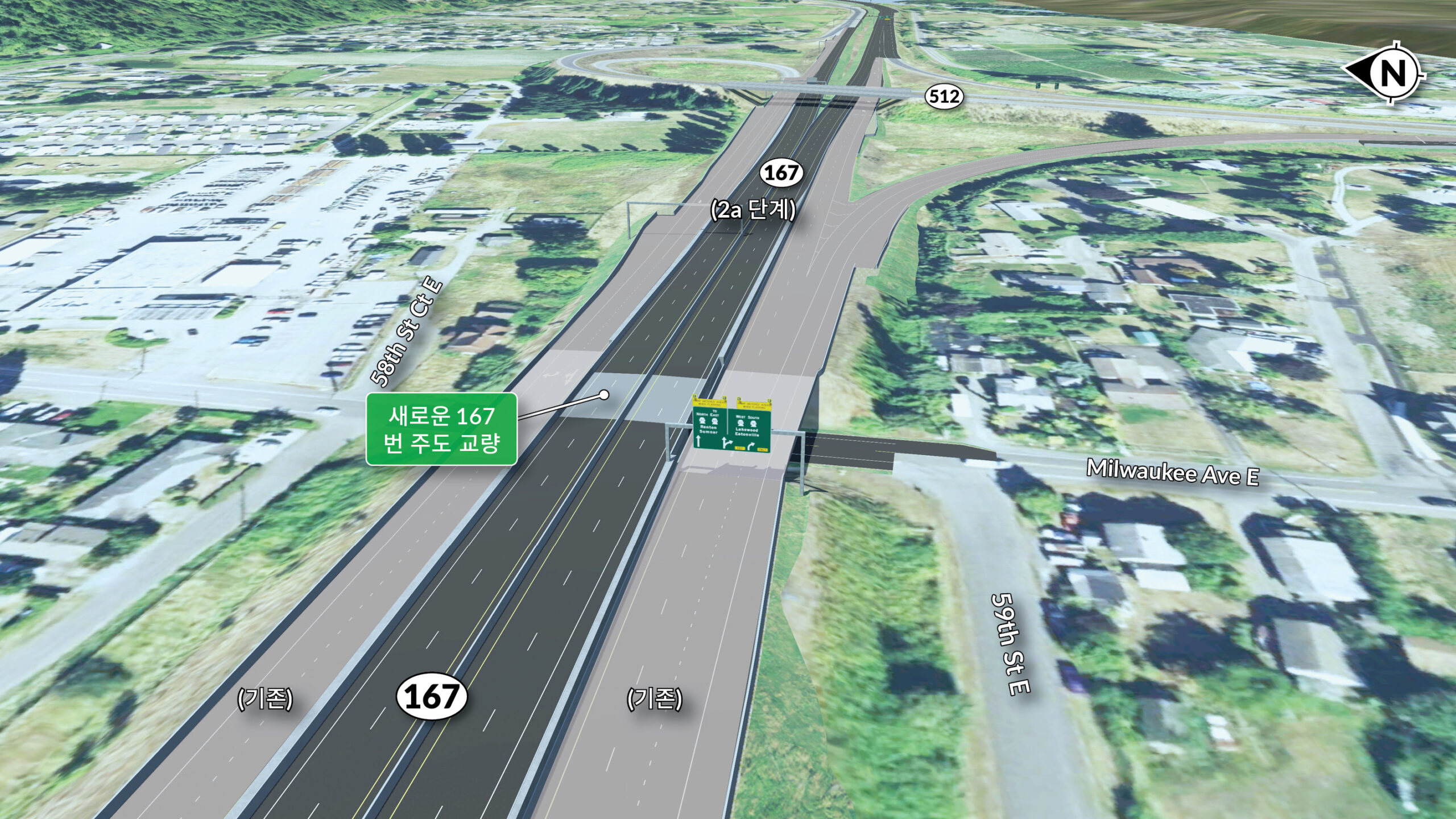

워싱턴주 교통부는 2a단계 공사 기간 동안 North Meridian Avenue와 Milwaukee Avenue 위에 167번 주도 본선 교량을 2개 새로 건설합니다.

워싱턴주 교통부는 North Meridian Avenue와 Milwaukee Avenue 위에 새로운 교량을 건설할 예정입니다. Milwaukee Avenue East 위를 지나는 새로운 167번 주도 교량은 2029년에 개통됩니다. North Meridian Avenue 위를 지나는 새로운 167번 주도 고속도로 교량은 최종 단계인 2b단계가 완료되면 이용할 수 있습니다.

또한, 161번 주도/North Meridian Avenue와 410번 주도 사이 기존 고속도로 중 약 1.8마일 구간을 넓힐 예정입니다. 이렇게 확장하면 기존 중앙분리대 일부를 양방향의 연속된 2개 차로로 바꿀 수 있습니다. 이 새로운 차로는 퓨알럽 레크리에이션 센터와 I-5 사이 고속도로 마지막 구간이 완공되는 2029년에 개통됩니다.

교량 건설 및 고속도로 개선 공사 기간 중 예상되는 사항에 대해 더 자세히 알아보시려면 ‘공사 일정 및 지역 사회에 미치는 영향’ 페이지를 확인해 주세요.

North Meridian Avenue와 퓨알럽 레크리에이션 센터 사이의 167번 주도 고속도로 건설

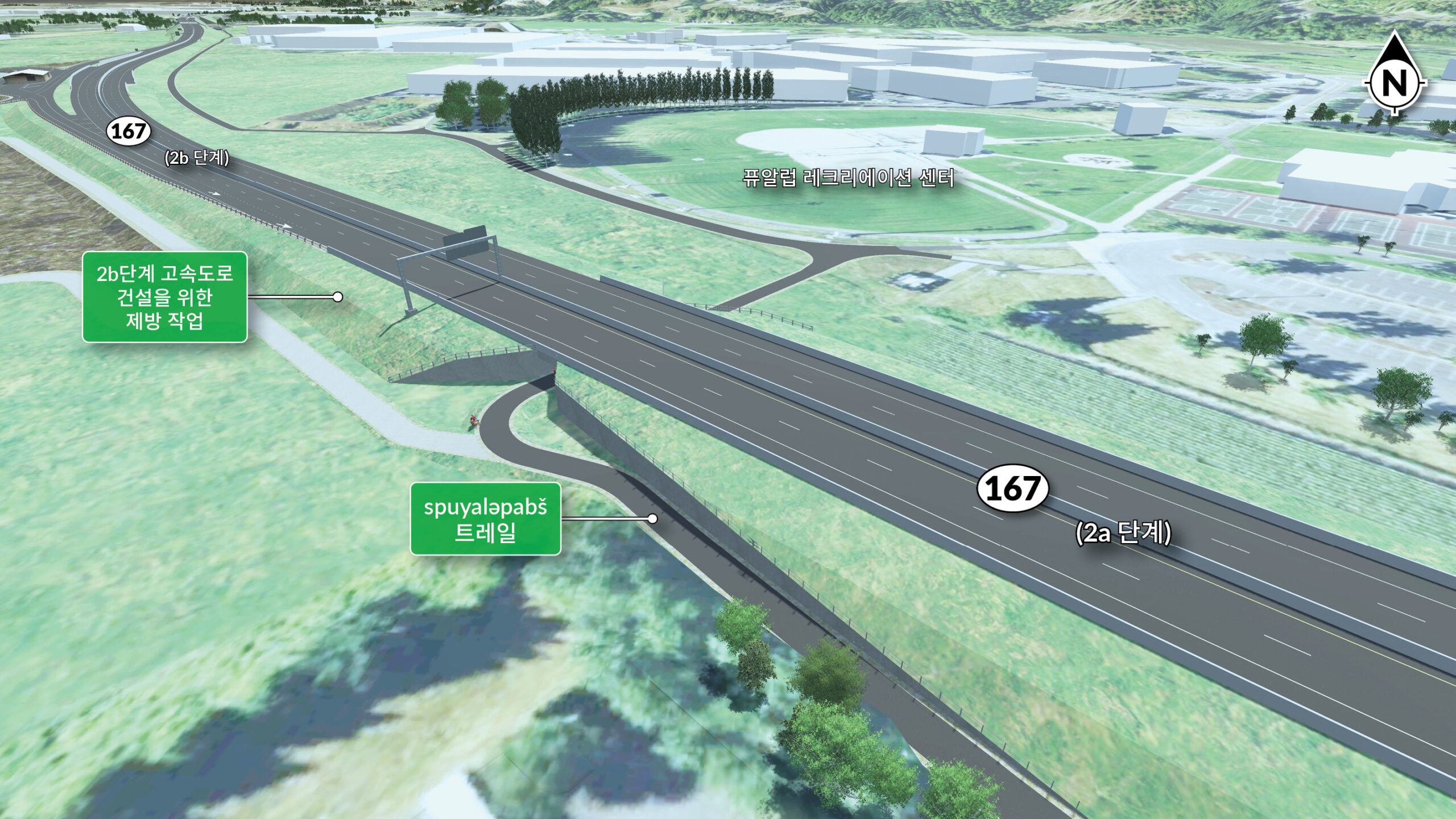

워싱턴주 교통부는 퓨알럽 레크리에이션 센터와 410번 주도 사이에 제방 작업을 진행할 예정입니다. 이 작업은 161번 주도/North Meridian Avenue와 410번 주도 사이 새로운 고속도로와 다이아몬드형 교차로 건설, 그리고 고속도로 확장을 위한 기반을 마련하는 데 목적이 있습니다.
워싱턴주 교통부는 퓨알럽 레크리에이션 센터와 410번 주도 사이에 제방 작업을 진행할 예정입니다. 이 작업은 161번 주도/North Meridian Avenue와 410번 주도 사이 새로운 고속도로와 다이아몬드형 교차로 건설, 그리고 고속도로 확장을 위한 기반을 마련하는 데 목적이 있습니다.

워싱턴주 교통부는 퓨알럽 레크리에이션 센터와 410번 주도 사이에 약 25만 입방야드의 흙을 쌓아 새로운 제방 구조물을 만들 계획입니다. 이 제방은 향후 다이아몬드형 교차로와 167번 주도 고속도로를 건설하고 고속도로를 확장하는 데 기반이 됩니다.

공사팀은 2a단계에서 North Meridian Avenue와 퓨알럽 레크리에이션 센터 사이에 167번 주도 고속도로의 일부 구간을 건설할 예정입니다. 167번 주도의 이 구간은 2b단계에서 고속도로 최종 구간이 완공된 후인 2029년에 개통됩니다.

제방 및 고속도로 공사 기간 동안 예상되는 사항에 대해 더 자세히 알아보시려면 ‘공사 일정 및 지역 사회에 미치는 영향’ 페이지를 확인해 주세요.

퓨알럽 레크리에이션 센터와 리버워크 트레일 사이의 spuyaləpabš 트레일 구간

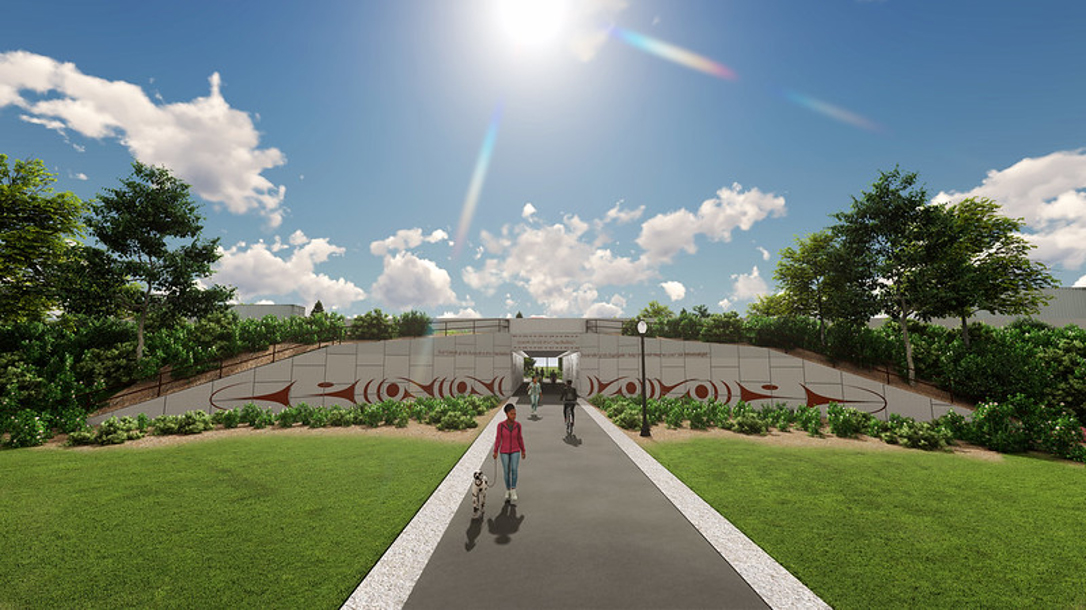

워싱턴주 교통부는 2a단계 공사 기간 동안, 퓨알럽 레크리에이션 센터와 North Levee Road 사이에 spuyaləpabš 트레일 구간을 건설할 예정입니다.
워싱턴주 교통부는 2a단계 공사 기간 동안, 퓨알럽 레크리에이션 센터와 North Levee Road 사이에 spuyaləpabš 트레일 구간을 건설할 예정입니다.

워싱턴주 교통부는 타코마의 Alexander Avenue East에서 퓨알럽의 North Meridian Avenue까지 이어지는 총 12마일 길이의 다목적 트레일인 spuyaləpabš Trail 중 8마일 구간을 새롭게 건설하고 있습니다. 2a단계 공사 기간 동안, 공사팀은 퓨알럽 레크리에이션 센터에서 North Meridian Avenue까지 이어지는 트레일 구간을 건설할 계획입니다. 새로 조성되는 트레일 구간은 퓨알럽 레크리에이션 센터와 리버워크 트레일을 연결합니다.

트레일 공사 기간 중 예상되는 사항에 대해 더 자세히 알아보시려면 ‘공사 일정 및 지역 사회에 미치는 영향’ 페이지를 확인해 주세요.

오래된 퓨알럽 강 철제 트러스 교량 철거

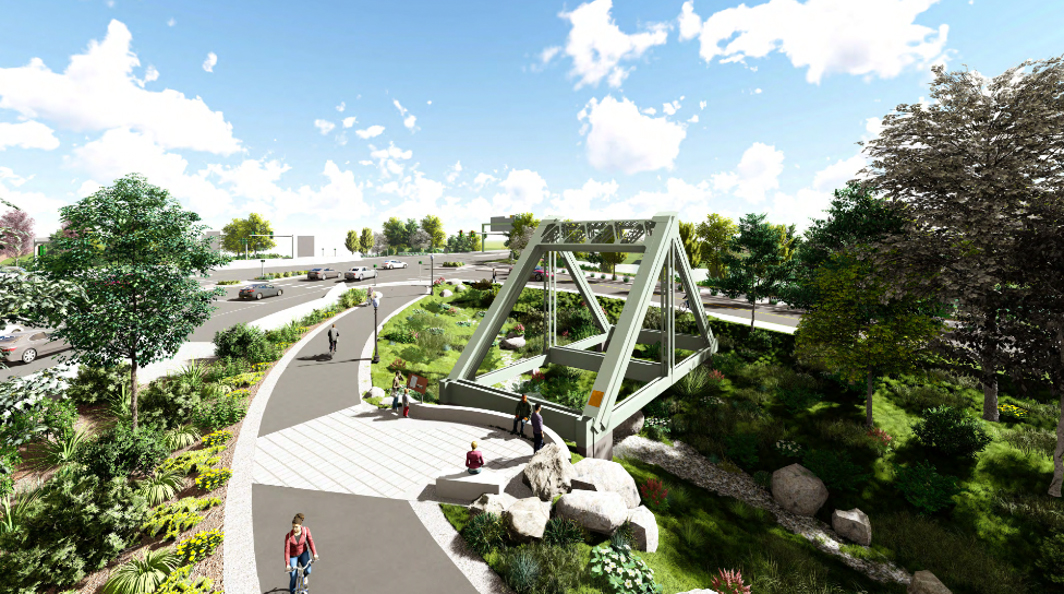

워싱턴주 교통부는 1925년에 건설된 퓨알럽 강 철제 트러스 교량을 철거하고, 그 일부를 spuyaləpabš 트레일 내 유산 표지물로 보존할 예정입니다.
워싱턴주 교통부는 1925년에 건설된 퓨알럽 강 철제 트러스 교량을 철거하고, 그 일부를 spuyaləpabš 트레일 내 유산 표지물로 보존할 예정입니다.

이 퓨알럽 강 철제 트러스 교량은 1925년에 건설되어 약 90년간 차량 통행에 사용되다가 폐쇄되었습니다. 이 교량은 2a단계 공사 중 철거될 예정으로, 철거된 구조물의 일부는 North Meridian Avenue 근처의 spuyaləpabš 트레일 구간에 역사적 의미를 담은 기념물로 활용될 계획입니다.

교량 철거 중 예상되는 사항에 대해 더 자세히 알아보시려면 ‘공사 일정 및 지역 사회에 미치는 영향’ 페이지를 확인해 주세요.

기타 지역 도로 교통 개선 대책

2026년, 공사팀은 North Meridian Avenue를 확장하고 East Stewart Avenue 방향으로 가는 좌회전 전용 차로를 새로 만들 예정입니다. 이 작업은 North Meridian Avenue를 따라 남쪽 방향으로 이동하는 교통의 흐름을 개선하는 데 도움이 됩니다.

그리고 이르면 2026년 여름부터, Pioneer Way와 512번 주도를 연결하는 기존 진입·진출로를 확장하여 진입·진출로 미터 시스템과 측면 차로(미터 차로)를 추가합니다. 이를 통해 512번 주도와 Pioneer Way의 교통 흐름이 개선될 것으로 기대됩니다.

또한 퓨알럽 강 남쪽에 있는 North Meridian Avenue 일부도 확장됩니다. 2027년 가을까지 퓨알럽 강 다리에서 Fred Meyer 매장 진입로까지 남쪽 방향 우회전 차로가 신설되고 인도, 유틸리티, 조경 작업이 함께 마무리될 예정입니다.

지역 도로 개선 공사 기간 중 예상되는 사항에 대해 더 자세히 알아보시려면 ‘공사 일정 및 지역 사회에 미치는 영향’ 페이지를 확인해 주세요.
